長年遊走制度邊緣的土石方去化模式被政府補上監管缺口後,供需失衡全面浮現。內政部國土署因而推動全流向管理,並端出填海造陸作為中長期解方,只是政策轉向的速度,明顯快過產業承接現實,爭議也隨之引爆。

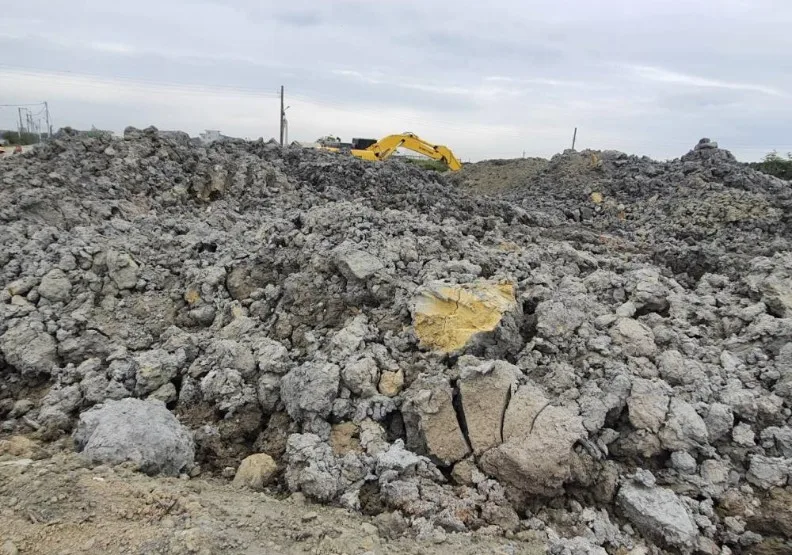

這幾個月,台灣愈來愈多建案的地下室還沒開挖或挖到一半,被迫停在原地。問題不是缺工,也不是資金斷鏈,而是挖出來的土,沒有地方去。
這場危機,並非一夕爆發,過去很長一段時間,營建工地產生的剩餘土石方,總能在制度邊緣找到出口,消失在填築工程、山坡地或農地整地中;正是這套長年存在灰色空間的體系,成了內政部國土署決定修法的關鍵背景。
從黑箱到全追蹤,國土署為何選擇此刻修法?
國土署在多起非法棄置、破壞環境的案件中發現,營建剩餘土石方缺乏全程可追蹤的管理機制,地方政府往往只掌握「從哪裡挖出來」,卻無法確認「最後倒到哪裡去」。因此,政府拍板推動「營建剩餘土石方全流向管理」,要求土石方從產出、清運到最終去化,都必須透過電子聯單與車輛定位系統納入監管,讓土石方不再是國土治理中的黑箱。
在制度全面上路的同時,國土署也提出配套構想,將港區與工業區的填海造陸工程,納入中長期土石方去化藍圖。臺北港、臺中港、高雄港與彰濱工業區,被點名為潛在承接場域,象徵政府希望把「剩餘土石方」重新定位為可被利用的國土資源,而非只能掩埋的負擔。
目前臺北港每年尚可收容420萬方土石,作為填海造陸使用,行政院會上,也由臺灣港務股份有限公司研議臺北港收容對象及順序,藉此升民間土方收容量。另外,桃園航空城每年也有20~70萬方收容量,可協助北部地區土方去化。

填海造陸遠水救不了近火!產業跟不上政策修改
只是,當政策藍圖落地,現實的時間差立刻浮現。填海造陸本質上是一項高度計畫性的公共工程,從可行性評估、環評審查到實際施工,往往以年為單位推進,解不了現在的燃眉之急。
多位地方政府官員在公開說明場合坦言,即便港區未來確實具備吸納大量土方的潛力,也不可能在短時間內承接各縣市同時湧現的建築土石方量,對每天、每週就必須清運土方的工地而言,填海造陸是中長期選項,卻無法回應眼前的急迫需求。
正是在這樣的落差中,產業端的焦慮全面引爆,而且去年底就有跡象。高雄市議會去年底舉辦公聽會,福運開發建設董事長黃添銘情緒激動地指出,新制上路後,單一透天建案的土石方處理成本動輒增加兩百萬元以上,更棘手的是,即便建商願意付出高價,也未必找得到合法場地願意收受。
他當時形容,現在的狀況是不是不守法,而是守法也無路可走,有些工地甚至只能挖到一半就被迫停工。
類似的聲音也出現在北部市場。甲山林集團董事長祝文宇於公開受訪時指出,近年土方處理費用因去化管道不足而大幅上升,整體清運與處理成本較過去暴增約5~6倍,即便提高報價也未必能找到合法去處,已對工程成本與進度造成壓力。
中華民國不動產協進會理事長、龍寶建設董事長張麗莉日前受訪也提到,市場長期缺乏合法土石方處理場與暫置去化管道,新制上路後配套尚未落實,加劇工程停工與成本壓力;她呼籲政府在全面加強土方流向管理的同時,務必同步推進去化配套,否則不只成本升高,也將影響工程進度。
價格失序、工地停擺,第一線建商與營造業的真實衝擊
針對近期營建剩餘土石方去化吃緊、成本波動劇烈的問題,即將上櫃的久舜營造8日指出,產業短期內只能透過更具彈性的承攬模式因應,目前公司採取「彈性承攬,實作實銷」的做法,凡是非營造商因素導致的土方處理、清運或價格上漲,皆會在合約中明確載明,由業主負擔追加費用,避免風險單方面轉嫁給承攬端,「這套模式早在物價大幅波動期間就會和業主協商。」
久舜董事長林世貞也提到,隨著土方清運須裝設GPS、車輛標準重新認定,短期內可用車輛數量下降,而且市場價格出現明顯混亂,目前每方報價從一千、三千到六千元都有,「影響最大的是外包工程與剛進入開挖階段的工地,高雄地區停工案件比較多。」至於一般建案,因為市場買氣趨緩,許多建商也會藉此減緩工程進度。
當土石方從地下被挖出,也把制度長年的盲點一併掀開,如何在嚴格管理與可行出口之間找到平衡,將決定這場改革,究竟是國土治理的轉機,還是另一個卡住台灣工程的瓶頸。
