總統賴清德3月21日公開宣示,核二、核三廠均具備重啟條件,台電預計月底前將再運轉計畫送交核安會。但兩座電廠面臨的挑戰截然不同——核三廠最大障礙是安全審查,核二廠則被乾式貯存設施卡關近十年。核電真的要重啟了嗎?核二、核三現況?《遠見》本文一次整理清楚。
核二、核三廠基本背景
立法院2025年通過《核子反應器設施管制法》修正案,允許核電廠在執照屆期後,向核安會申請再延長運轉最多20年。此修法是核二、核三廠「有資格」重啟的共同法律基礎。
核二廠(第二核能發電廠)
全名「第二核能發電廠」,位於新北市萬里區,因廠址位於國聖埔,又稱「國聖發電廠」,與台北市直線距離僅約 22 公里,是距離首都最近的核電廠,現正除役中。
核二廠採用沸水式反應爐(BWR),由奇異公司(GE)設計建造,1974 年開工,一號機於 1981 年商轉,二號機於 1983 年商轉。兩部機組合計裝置容量約 197 萬瓩(1.97GW),是台灣供電最具戰略價值的電廠,因為位處北部電網,能直接支援大台北地區的用電需求。
核二廠一、二號機分別於 2021 年 12 月及 2023 年 3 月除役。目前最大的困境是燃料池滿載——爐心內的用過核燃料尚未移出,室外乾式貯存設施又因與新北市政府間的法律訴訟卡關逾十年,導致重啟進度遠落後於核三廠。

核三廠(第三核能發電廠)

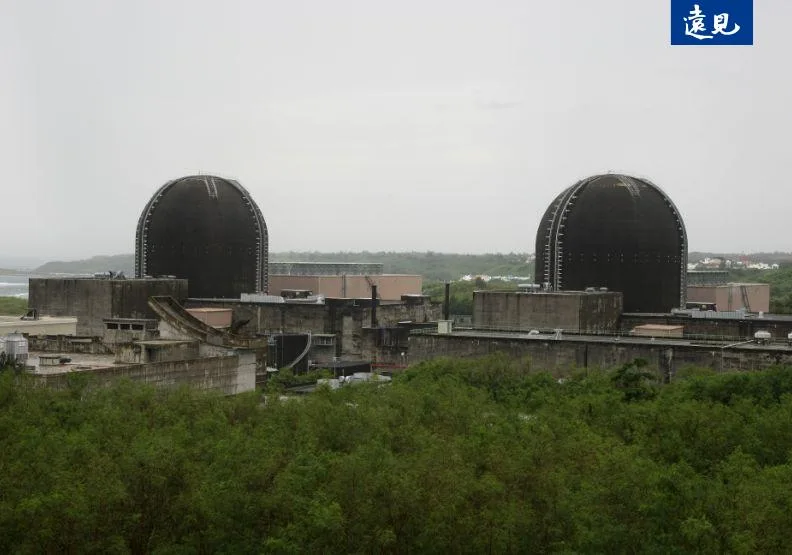

核三廠,全名「第三核能發電廠」,位於屏東縣恆春鎮,因緊鄰馬鞍山而又稱「馬鞍山發電廠」,是台灣唯一位於南部的核電廠,也是台灣唯一採用輕水壓水式反應爐(PWR)的電廠,由西屋公司(Westinghouse)設計建造。
核三廠建廠於 1978 年,是中華民國政府十二大建設之一。一號機於 1984 年商轉,二號機於 1985 年投入運轉,兩部機組合計裝置容量約 190 萬瓩(1.9GW)。2025 年 5 月 17 日,核三廠二號機執照到期停機,台灣正式邁入「非核家園」狀態。
核三廠目前的優勢在於:爐心已清空、設備保養良好、燃料池仍有空間,是三座核電廠中技術條件最接近重啟的一座。

為什麼現在要重啟核電?
總統賴清德於3月21日出席磐石會時正式表態,政府評估核二、核三具備重啟條件,背後有三大驅動因素:
AI 與半導體帶動用電需求暴增
台積電等半導體大廠持續擴廠,AI 資料中心建設加速,台電董事長曾文生指出,預估 2026 至 2030 年間新增用電超過 500 萬瓩(5GW),平均每年新增 100 萬瓩,是台電「從未遇過的現象」。
國際低碳趨勢與淨零壓力
核能被歐盟列為「綠色投資」項目,國際能源總署(IEA)亦建議各國重新評估核能在淨零排放中的角色。台灣2050年淨零目標若仰賴大量燃氣,可能難以達標。
地緣政治與能源韌性
美國智庫CSIS兵推顯示,一旦台海遭封鎖,台灣天然氣儲量將在10天內耗盡。相對而言,核燃料棒一次可使用約18個月,能源自主性遠高於進口天然氣。
不過,賴清德也強調,重啟核電必須滿足三大原則:核安確保、核廢料有解以及社會共識。能否同時達到這三項,是最大爭議所在。
行政院長卓榮泰3月24日立院施政報告備詢前受訪時重申,在核安無虞、核廢有解、社會共識的核安三原則,按照必須的程序,逐步的向前走,有備而無患。目前僅是最初步的一個步驟,往後還有很長的過程要走。
核二 vs 核三:兩廠關鍵差異
台電董事長曾文生坦言,核三爐心已清空,條件成熟,安檢可先行;核二廠因位在北部電網,最具供電價值,但乾式貯存設施卡關才是核心問題,必須先讓爐心燃料棒退出,才能進行後續安檢,「進度上存有相當變數」。
核二廠和核三廠目前的核心差異
核二廠與核三廠比較比較項目 核二廠 核三廠 位置 新北市萬里區 屏東縣恆春鎮 反應爐型式 沸水式(BWR)/奇異 GE 壓水式(PWR)/西屋 Westinghouse 裝置容量 1.97 GW(197萬瓩) 1.9 GW(190萬瓩) 供電戰略價值 ⭐⭐⭐⭐⭐ 極高
位於北部電網,直供大台北 ⭐⭐⭐ 中高
南部電網,需輸電至北部 爐心現況 ❌ 燃料棒尚未移出 ✅ 爐心已清空 乾式貯存設施 ❌ 尚未興建(與新北市訴訟中) ✅ 燃料池尚有空間 安檢合作 待爐心清空後才能啟動 已與西屋簽約,技術人員進駐中 樂觀重啟時程 比核三廠更晚(2029年以後) 最快 2028 年 最大卡關點 乾式貯存設施法律訴訟 核安審查 + 核廢選址 製表:曾彥維、資料來源:核能安全委員會
| 比較項目 | 核二廠 | 核三廠 |
|---|---|---|
| 位置 | 新北市萬里區 | 屏東縣恆春鎮 |
| 反應爐型式 | 沸水式(BWR)/奇異 GE | 壓水式(PWR)/西屋 Westinghouse |
| 裝置容量 | 1.97 GW(197萬瓩) | 1.9 GW(190萬瓩) |
| 供電戰略價值 | ⭐⭐⭐⭐⭐ 極高 位於北部電網,直供大台北 | ⭐⭐⭐ 中高 南部電網,需輸電至北部 |
| 爐心現況 | ❌ 燃料棒尚未移出 | ✅ 爐心已清空 |
| 乾式貯存設施 | ❌ 尚未興建(與新北市訴訟中) | ✅ 燃料池尚有空間 |
| 安檢合作 | 待爐心清空後才能啟動 | 已與西屋簽約,技術人員進駐中 |
| 樂觀重啟時程 | 比核三廠更晚(2029年以後) | 最快 2028 年 |
| 最大卡關點 | 乾式貯存設施法律訴訟 | 核安審查 + 核廢選址 |
| 製表:曾彥維、資料來源:核能安全委員會 | ||
核二、核三重啟流程與最新時程
依據修正後的《核子反應器設施管制法》,核電廠重啟需依序完成「研提再運轉計畫 → 自主安全檢查 → 核安會審查 → 核發執照」完整程序,但核二、核三的進度差異極大。
廢核團體指出,核三廠完整重啟時程至少需5~10年;核二廠乾式貯存卡關逾十年,訴訟未解前根本無法啟動安檢,質疑兩廠皆非政府所稱的 1.5~2年能完成。
| 時間 | 進度項目 | 內容說明 |
|---|---|---|
| 2025年10月 | ✅ 現況評估報告核定 | 經濟部核定台電提交之現況評估報告,確認核三廠具再運轉可行性。 |
| 2026年2月13日 | ✅ 西屋原廠技術人員進駐 | 台電與美國西屋公司完成採購合約決標,技術人員陸續進駐核三廠,展開設備老化深度評估。 |
| 2026年3月底 (進行中) | 再運轉計畫送交核安會 | 台電計畫於 3 月底前提送核三廠再運轉計畫。核安會主委陳明真表示截至 3 月 18 日尚未收到,但將按時程審查。 |
| 預估2027~2028年 | 自主安全檢查完成 (1.5~2年) | 老化評估、耐震安全評估、終期安全分析報告等,需經同儕審查並獲原廠協助。 |
| 最快2028年 | 核安會核發再運轉執照 | 核安會審查通過後,核發新執照,核三廠方可正式重啟。經濟部長龔明鑫指出,審查順利最快 2028 年可再運轉。 |
| 製表:曾彥維、資料來源:核能安全委員會 | ||
| 時間 | 進度項目 | 內容說明 |
|---|---|---|
| 2025年10月 | ✅ 現況評估報告核定 | 與核三廠同步,確認核二廠具再運轉可行性,但爐心燃料棒「尚待移出」為核心障礙。 |
| 2026年3月底 (進行中) | 再運轉計畫送交核安會 | 台電計畫與核三廠同步提送再運轉計畫,說明人員編制與機組裝置現況,但實質安檢尚無法啟動。 |
| 預估 2026年底 (法院調解中) | 乾式貯存設施完工 (最大卡關) | 核二廠室外乾貯設施原定2017年完工,至今仍與新北市政府陷入水保計畫訴訟。台電希望比照核一廠行政調解模式解套,若達成和解,工程預估需再2年才能完工。 |
| 預估 2026年底~2027年 | 爐心燃料棒退出、冷卻 | 乾貯設施完工後,將爐心用過核燃料棒移入乾式貯存,預計 2026年底兩機組爐心才能開始清空。 |
| 2027年以後 (時程不確定) | 自主安全檢查啟動 | 爐心清空後才可進行反應爐相關安檢,期程將比核三廠「更長」(曾文生語),具體多長無法確定。 |
| 最快 2029 年以後 | 核安會審查 → 重啟 | 樂觀估計,核二廠重啟時程至少比核三廠晚1~2年;悲觀估計,受訴訟、安檢拖延,可能延後至2030年甚至以後了。 |
| 製表:曾彥維、資料來源:核能安全委員會 | ||
核廢料問題解決了嗎?
這是核電重啟最棘手、也最具爭議的問題。「核廢有解」是賴清德設定的重啟前提之一。核二廠的乾貯訴訟、核三廠的高階核廢選址法源缺失、蘭嶼低階核廢遷出問題,三層核廢困境同時存在,被反核方視為重啟的根本障礙。目前核二及核三兩廠面臨的核廢困境不同:
核二廠:乾式貯存卡關十年
核二廠的燃料池已接近滿載,爐心內的用過核燃料棒無處可去。原計畫 2017 年完工的室外乾式貯存設施,因台電與新北市政府之間的「水土保持計畫」訴訟懸而未決,目前仍停留在紙上作業,衍生出水保開工期限展延、水保完工期限展延、水保申報開工等三項法院訴訟案。
台電希望比照核一廠的「行政調解模式」與新北市達成和解。若和解成立,工程預估需 再約2年才能完工;若訴訟繼續,核二廠重啟遙遙無期。
另有學者建議,核二廠的用過燃料棒可先移放至核一廠乾貯設施(更換適合規格的乾貯桶),但台電以「開發項目變更、規格不符」為由拒絕,此方案仍有爭議。
核三廠:高階核廢選址尚無法源
核三廠目前燃料池尚有空間(剩餘容量約可再存放535束),短期不構成阻礙。但長期而言,用過核燃料最終需進入「地下深層處置場」,台灣目前尚無選址立法,台電原計畫2028年公布候選場址、2055年完工,環保團體認為此目標不可能達成。
根據核安會統計,核三廠目前燃料池共存放3,785束用過核燃料,若重啟,燃料池空間估計只夠再運轉3~5年,高階核廢問題必須在此期間內有具體進展。
低階核廢料:蘭嶼問題仍懸而未決
存放於蘭嶼的低階核廢料貯存場自1996年後即未再運入,但數萬桶廢料至今仍留在蘭嶼,遷出問題懸而未決逾 20 年,蘭嶼達悟族人的抗議從未中斷。
支持與反對兩派立場
| ✅支持重啟方 | ❌反對重啟方 |
|---|---|
| AI、半導體產業用電需求激增,非核能難以填補 | 核廢料最終處置選址法規尚未完成 |
| 核能為低碳電源,有助達成淨零目標 | 核三廠位於斷層剪裂帶,地震風險高 |
| 核燃料可儲備 18 個月,提升戰時能源韌性 | 完整重啟流程估計需 5~10 年,遠水救不了近火 |
| 核三廠設備保養良好,具再運轉可行性 | 2025 年核三重啟公投未過門檻,缺乏社會共識 |
| 多國(日本、韓國、法國)重啟或延役核電廠 | 核電廠為高度集中式電源,遭攻擊即全面停電 |
| 《核管法》已修法,具法律基礎 | 電費補貼、老化機組修繕成本龐大 |
常見問題 FAQ
Q:核二、核三廠重啟都確定了嗎?
尚未確定。目前僅完成「現況評估」,確認兩廠具技術可行性,但後續仍需核安會審查、自主安全檢查、取得新執照等完整程序,才能正式重啟。核安會主委陳明真明確表示「重啟時間無法確定」。
Q:核二廠為什麼比核三廠更難重啟?
核二廠有兩大障礙:第一,燃料池接近滿載,爐心燃料棒尚未移出,必須先建好乾式貯存設施才能騰空爐心;第二,乾式貯存設施因與新北市政府的水保計畫訴訟卡關逾十年,至今仍未動工。兩道關卡同時存在,導致安檢無法啟動,重啟時程遠比核三廠更長。
Q:核二廠的乾式貯存設施問題如何解決?
台電正尋求比照核一廠的「行政調解模式」,與新北市政府達成和解。若和解成立,工程預估需再2年才能完工,才能開始移出爐心燃料棒、啟動安檢。目前三件相關訴訟案仍在法院審理中。
Q:核一廠為什麼不能重啟?
核一廠兩部機組已分別停機超過11年和8年,重要發電設備多已拆除,多數儀電組件需汰換升級,且其機組型式與福島核災同型(沸水式反應爐),日本同型機組也都已進入除役,因此評估不具再運轉可行性。
Q:2025年的核三重啟公投結果為何?
2025年8月23日舉行的公投中,同意票雖多於不同意票,但因未達選舉人數 25% 的法定門檻,公投最終未通過。這是反核方主張「社會共識尚未形成」的重要依據。
Q:核二廠距台北這麼近,安全嗎?
核二廠距台北市直線距離約22公里,是台灣距首都最近的核電廠,也是安全爭議最集中的焦點。廢核方認為大台北地區一旦發生核事故,疏散數百萬人口幾乎不可能;支持方則強調國際核安標準足以確保正常運轉安全,且北部電網缺電問題同樣迫切。
Q:重啟核二、核三對電費有影響嗎?
核電的邊際發電成本較低,長期有助穩定電價。但前置成本(如:乾貯設施、設備維修、安全升級、原廠協助費用)可觀,台電尚未公開完整成本試算,短期內不會直接反映於民眾電費。
整體而言,核三廠目前是重啟進度最快的一座,預計月底送出再運轉計畫,樂觀估計最快2028年可重啟。核二廠則因乾式貯存訴訟卡關十年,即便法院調解成立,2029年以前幾乎不可能重啟。
目前兩座核電廠共同面臨四道問題:包括核安審查的嚴格程度、核二廠乾貯訴訟能否解套、高階核廢選址是否有法源推進,以及能否在2026選舉周期中形成社會共識,而非政治消費;考驗執政者,同時也將決定台灣核電的下一步。
