核二乾貯新進度!新北、台電達成調解,2026年底移出爐心燃料

中央社
user

中央社

2024-08-21

瀏覽數 1,500+

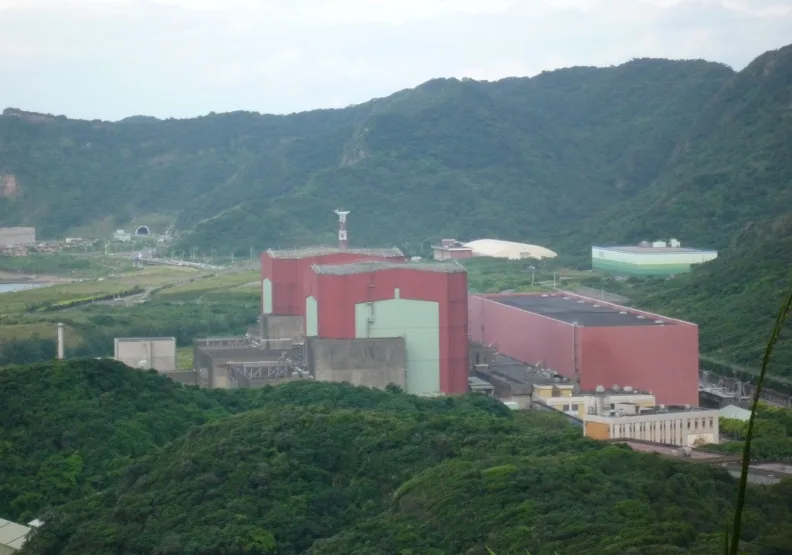

第二核能發電廠廠房外觀。wikimedia commons by Ellery
第二核能發電廠廠房外觀。wikimedia commons by Ellery
00:00
00:00

卡關多年的核二廠室外乾貯設施,今年6月中與新北市完成行政調解。台電今天表示,近日已收到新北同意核二水土保持計畫核備函,預計2025年1月開工,並在2026年底開始移出反應爐內燃料。

北部自有電源不足,長期仰賴中電、南電北送,位於新北市萬里區的核二廠,室外乾貯設施原預定2017年完工,卻因水保計畫未獲新北核准,至今無法動工,導致1號機因爐心燃料無處取出,不得不提前半年停機除役。

卡關多年的核二廠乾貯設施在今年露曙光,台電於6月11日與新北市府完成調解,核二廠也在7月11日將室外乾貯水保計畫送新北市府審查。

台電今天表示,已在8月15日收到新北市同意核二廠水土保持計畫核備函,待完成公開說明會及先備作業後開工,預計2025年1月開工,並於2026年底開始移出反應爐內燃料。

核一廠除役之路波折,估2026移出反應爐燃料

核一廠除役之路也是一波三折,雖早在2019年7月中運轉執照屆期後,便進入除役過渡階段,但室外乾貯設施自2013年起,即因新北市府遲未核定水保計畫,至今無法完工啟用,導致電廠無法順利展開除役拆廠作業。

直到今年4月1日與新北市政府達成行政調解,5月10日新北核定核一室外乾貯水保計畫變更,室外乾貯終於在6月12日開始施工,估2026年初將反應爐內燃料全數移出。

鑑於室外乾貯設施啟用延宕,台電須在符合安全前提下,調整除役工項,先進行廠房外設備拆除等工作,目前已完成連外鐵塔、氣渦輪發電機及廢棄物壕溝拆除,預計今年將執行主發電機、汽機廠房及外圍設備拆除作業。

核三廠明年展開除役工作

核三廠部分,核安會已在去年4月核准核三廠除役計畫,目前正在除役環評階段,預計明年5月17日2號機運轉執照屆期並取得除役許可後,即可展開除役工作;另核三室內乾貯預定今年公告招標,決標後5、6年間完工啟用。

西堤餐券+雜誌一年才 $2,680,這組合太划算!立即訂閱>>

本文轉載自2024.08.21「中央社」,僅反映作者意見,不代表本社立場。

延伸閱讀

AI與永續 迎向2030安居樂業新北城
數位專題

AI與永續 迎向2030安居樂業新北城

新北市,一座追求永續與智慧發展的城市,是全球首座完整認證智慧城市。 生活在這裡,安居樂業不只是生活體驗,更是正在實現的事實。迎接AI時代,新北超前部署打造韌性永續、安居樂業的智慧宜居城。

請往下繼續閱讀

登入網站會員

享受更多個人化的會員服務
